Zürcher Nachrichten - A l'EPR de Flamanville, en France, un "sprint final" aux allures de course d'obstacles

EUR -
AED 4.312016
AFN 77.684599
ALL 96.488132
AMD 447.103059
ANG 2.102176
AOA 1076.682324
ARS 1703.37
AUD 1.779074
AWG 2.116379
AZN 1.990413
BAM 1.956251
BBD 2.358843
BDT 143.122991
BGN 1.956333
BHD 0.442702
BIF 3462.265373
BMD 1.174136
BND 1.513491
BOB 8.092865
BRL 6.4817
BSD 1.17112
BTN 105.922416
BWP 15.467907
BYN 3.45825
BYR 23013.058617
BZD 2.355443
CAD 1.618498
CDF 2659.41717
CHF 0.93389
CLF 0.027473
CLP 1077.762282
CNY 8.269731
CNH 8.263344
COP 4538.621331
CRC 583.509653
CUC 1.174136
CUP 31.114595
CVE 110.290422
CZK 24.391509
DJF 208.549191
DKK 7.471571
DOP 73.713852
DZD 152.001258
EGP 55.889563
ERN 17.612035
ETB 182.06849
FJD 2.68202
FKP 0.87462
GBP 0.878189
GEL 3.16427
GGP 0.87462
GHS 13.49211
GIP 0.87462
GMD 86.298122
GNF 10238.9241
GTQ 8.970068
GYD 245.036482
HKD 9.135221
HNL 30.85593
HRK 7.535485
HTG 153.39948
HUF 389.092136
IDR 19632.722099
ILS 3.792335
IMP 0.87462
INR 106.131824
IQD 1534.194839
IRR 49442.851778
ISK 148.011713
JEP 0.87462
JMD 187.395215
JOD 0.832509
JPY 182.83934
KES 150.970705
KGS 102.678057
KHR 4690.901491
KMF 491.962753
KPW 1056.735479
KRW 1735.466849
KWD 0.360201
KYD 0.975992
KZT 602.388331
LAK 25367.875162
LBP 104876.455009
LKR 362.709705
LRD 207.297783
LSL 19.614269
LTL 3.466918
LVL 0.710223
LYD 6.350193
MAD 10.731974
MDL 19.762798
MGA 5290.994284
MKD 61.557393
MMK 2465.942472
MNT 4166.331894
MOP 9.384003
MRU 46.56475
MUR 54.068266
MVR 18.140622
MWK 2030.781625
MXN 21.152629
MYR 4.802801
MZN 75.029233
NAD 19.614353
NGN 1706.31281
NIO 43.098099
NOK 11.991113
NPR 169.469568
NZD 2.035969
OMR 0.451458
PAB 1.17117
PEN 3.945393
PGK 4.979936
PHP 68.825463
PKR 328.154867
PLN 4.213838
PYG 7866.47827
QAR 4.269584
RON 5.092932
RSD 117.394782
RUB 94.517089
RWF 1705.220445
SAR 4.404015
SBD 9.545976
SCR 15.801869
SDG 706.244405
SEK 10.918053
SGD 1.517054
SHP 0.880906
SLE 28.306656
SLL 24621.041684
SOS 668.125554
SRD 45.413153
STD 24302.237255
STN 24.504605
SVC 10.247969
SYP 12982.601373
SZL 19.609685
THB 36.982923
TJS 10.810092
TMT 4.109475
TND 3.418088
TOP 2.827037
TRY 50.174685
TTD 7.944561
TWD 37.045737
TZS 2898.883389
UAH 49.709341
UGX 4174.962348
USD 1.174136
UYU 45.630518
UZS 14177.724655
VES 324.332902
VND 30923.797517
VUV 142.455206
WST 3.277047
XAF 656.080291
XAG 0.017689
XAU 0.000271
XCD 3.17316
XCG 2.110706
XDR 0.815953
XOF 656.080291
XPF 119.331742
YER 279.855068
ZAR 19.700828
ZMK 10568.694103
ZMW 26.848045
ZWL 378.071198
  • AEX

    -5.5200

    929.6

    -0.59%

  • BEL20

    35.0800

    5045.95

    +0.7%

  • PX1

    -20.2700

    8086.05

    -0.25%

  • ISEQ

    -9.1000

    12989.11

    -0.07%

  • OSEBX

    13.5800

    1649.54

    +0.83%

  • PSI20

    8.0600

    8070.37

    +0.1%

  • ENTEC

    -5.8300

    1416.23

    -0.41%

  • BIOTK

    86.6400

    4173.57

    +2.12%

  • N150

    -9.6200

    3689.37

    -0.26%

A l'EPR de Flamanville, en France, un "sprint final" aux allures de course d'obstacles
A l'EPR de Flamanville, en France, un "sprint final" aux allures de course d'obstacles / Photo: Sameer Al-DOUMY - AFP

A l'EPR de Flamanville, en France, un "sprint final" aux allures de course d'obstacles

"On est dans le sprint final": à Flamanville, dans le nord-ouest de la France, le groupe d'électricité EDF affiche son ambition de démarrer l'EPR l'an prochain après d'innombrables retards, mais le calendrier est tendu avec des problèmes techniques encore à régler sur le réacteur nucléaire de nouvelle génération.

Taille du texte:

"Nous sommes dans la dernière ligne droite", assure le directeur du projet Flamanville 3, Alain Morvan, chargé de faire aboutir ce chantier devenu le symbole des difficultés de l'industrie nucléaire française.

"Nous sommes sur un site en pré-exploitation", insiste-t-il, en montrant l'avancée des travaux sur le vaste site en bord de Manche.

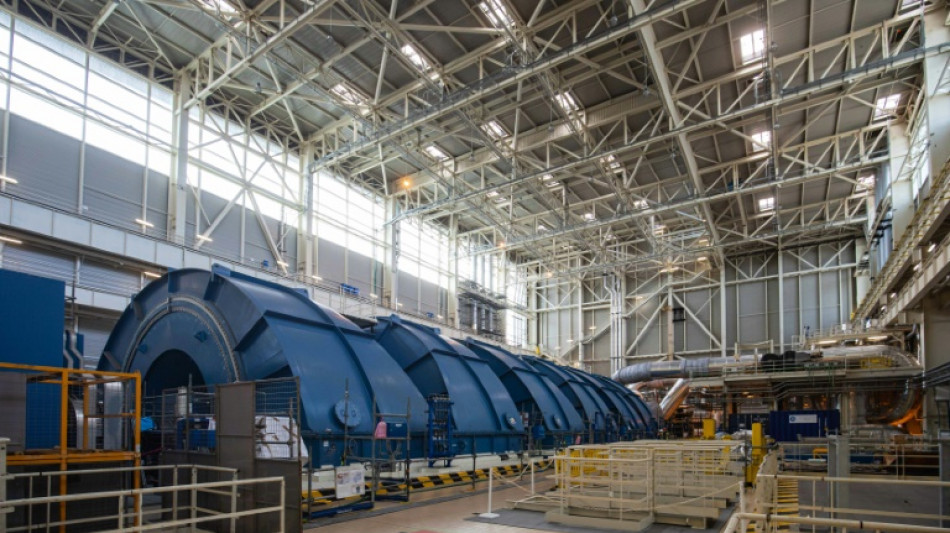

Dans la salle des machines, sous une hauteur de cathédrale, la turbine de 70 mètres de long attend son heure dans le silence.

Ici, tout est prêt à plus de 95% et l'un des enjeux est de conserver le matériel en bon état jusqu'à la mise en route.

Quelque 3.000 personnes viennent aujourd'hui quotidiennement sur le site de Flamanville et de petits groupes aux couleurs d'EDF et de multiples sous-traitants (Onet, Spie, Assystem, Westinghouse...) se croisent dans le calme pour mener les dernières finitions.

Parmi eux, 500 seront chargées de la future exploitation du réacteur de 1.650 MW.

En salle de commande, une quinzaine d'opérateurs surveillent dans une ambiance studieuse des paramètres sur des écrans. L'un énonce une série de chiffres tandis qu'une autre s'inquiète au téléphone d'une alarme de fuite.

Des personnels se relaient déjà jour et nuit dans cette salle surprotégée qui fait office de cerveau du réacteur.

L'objectif est désormais de charger le combustible au deuxième trimestre 2023. Les premières réactions nucléaires sont attendues deux mois plus tard, avec ensuite une montée en puissance progressive.

Le réacteur sera couplé au réseau et y enverra ses premiers électrons lorsqu'il aura atteint 25% de puissance, normalement avant la fin 2023. Mais il faudra l'arrêter et changer avant fin 2024 le couvercle de cuve de l'EPR, qui présente des anomalies.

- Soudeurs suédois -

A l'heure où le président français Emmanuel Macron veut construire six EPR supplémentaires, l'achèvement de Flamanville est décisif pour EDF, qui veut tourner la page après 11 ans de retard et une facture quasiment multipliée par quatre à 12,7 milliards d'euros.

L'Autorité française de sûreté nucléaire (ASN), qui doit délivrer l'autorisation de mise en service, souligne pour sa part qu'un "travail important reste encore à mener sur de nombreuses thématiques présentant des enjeux de sûreté importants".

"C’est le cas en particulier de la réparation des soudures", souligne-t-on à l'ASN.

EDF est en effet contraint de reprendre une grosse centaine de soudures, parmi lesquelles douze difficiles d'accès car traversant une épaisse enceinte de béton.

La reprise de ces dernières avec un robot est "maintenant derrière nous" et l'ensemble doit être terminé avant la fin de l'année, indique Alain Morvan. Pour l'heure, 86% des réparations de soudures ont commencé et 59% sont terminées.

Ce travail peu spectaculaire, mais essentiel mobilise au total 800 opérateurs, dont des soudeurs venus des États-Unis ou du reste de l'Europe.

Parmi eux, quelques spécialistes au casque orné du drapeau suédois installés dans une coursive étroite surveillent sur un écran une opération d'"arasage", destiné à enlever le surplus de métal causé par la soudure et à rendre le tuyau lisse.

L'opération du jour concerne une pièce témoin destinée à l'autorité de sûreté.

EDF va aussi devoir changer certains assemblages de combustible nucléaire pour tirer les leçons d'un incident sur l'un des deux EPR déjà en exploitation en Chine, à Taishan.

Là aussi, il faudra convaincre l'ASN, qui se dit "attentive" au retour d'expérience des EPR chinois et finlandais, dont les débuts ont été marqués par divers problèmes.

Au final, l'ONG antinucléaire Greenpeace juge le calendrier annoncé par EDF "trompeur et inquiétant" au vu des nombreuses inconnues qui demeurent.

"On est bien concentrés sur la tenue du planning" mais "avec une marge faible", estime Alain Morvan, qui avait lancé le premier sous-marin nucléaire Barracuda avant d'être appelé à la rescousse de l'EPR de Flamanville.

Ce dernier connaîtra-t-il encore un énième retard? "Je ne suis pas capable de lire dans une boule de cristal, mais aujourd'hui je pense qu'on a sécurisé l'ensemble des sujets techniques", répond-il prudemment.

A.Weber--NZN
